Com 18,4 quilômetros de extensão, a rede de alta tensão (de 138 kV) que vai suprir os conjuntos de motobombas na captação de água e estação de tratamento do Sistema de Captação e Tratamento de Água Capim Branco começou a ser construída pela Companhia Energética de Minas Gerais (Cemig). A estrutura integra a subestação rebaixadora, em construção pelo Departamento Municipal de Água e Esgoto (Dmae) às margens da represa de Capim Branco, na região da Tenda dos Morenos. O sistema tem capacidade de produção inicial de 2 mil litros de água por segundo.
De acordo com o engenheiro de empreendimentos de alta tensão da Cemig, Daniel Borges Ricardo, o Sistema Capim branco vai contar com um seção exclusiva. “O investimento é de R$ 8,6 milhões na ampliação da Subestação Miranda e na construção de 18,4 km de linha de distribuição, que vai permitir oferecer a energia necessária a Capim Branco. Todos os esforços estão sendo feitos para concluir a obra em maio e antecipar em três meses o prazo contratual estabelecido, mesmo diante dos desafios que a obra nos apresenta”, afirmou o engenheiro.
A linha de transmissão inicia-se na subestação Miranda e vai até a subestação do Sistema de Água Capim Branco. Esta subestação tem a finalidade alimentar as motobombas da captação de água bruta e os dispositivos da Estação de Tratamento de Água.

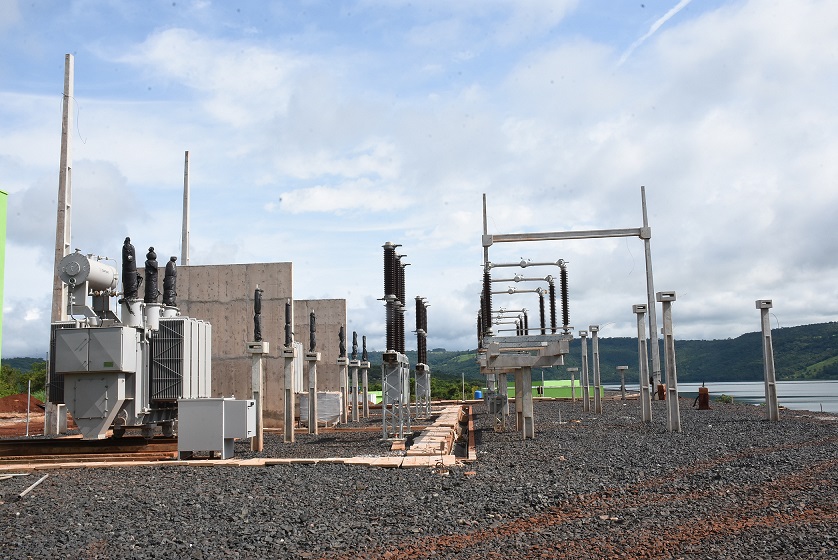

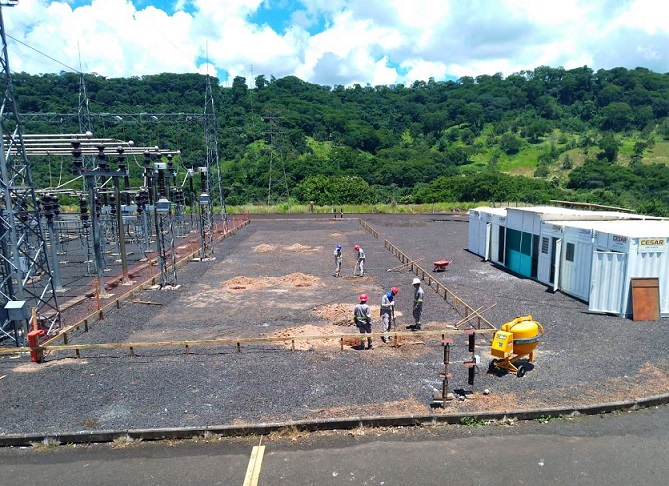

Segundo o Dmae, as obras estão em ritmo avançado. No local, já foram instalados os pórticos da subestação, que funcionam como um suporte para os cabos de alta tensão da rede elétrica. A estrutura conta com diversos equipamentos, tais como chaves seccionadoras, disjuntores, para-raios, postes, sala elétrica, sistema de proteção e dois transformadores com potência de 20.000 kVA (quilovoltampere).
Capim Branco
O sistema Capim Branco, localizado na região da Tenda do Moreno, começou a ser idealizado em 1995, sendo retomado e financiado em 2012, durante o segundo mandato do prefeito Odelmo Leão. As obras seguem em estágio avançado com a parte civil praticamente concluída. O investimento da primeira etapa, cuja previsão de entrega é em 2020, é estimado em aproximadamente R$ 336 milhões, financiados e repassados em parcelas pela Caixa conforme o andamento dos trabalhos. Ao todo trabalham na obra cerca de 330 pessoas, entre empregos diretos e indiretos.
